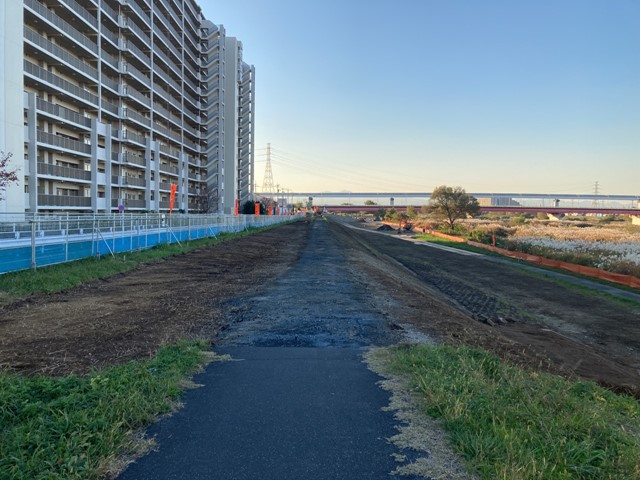

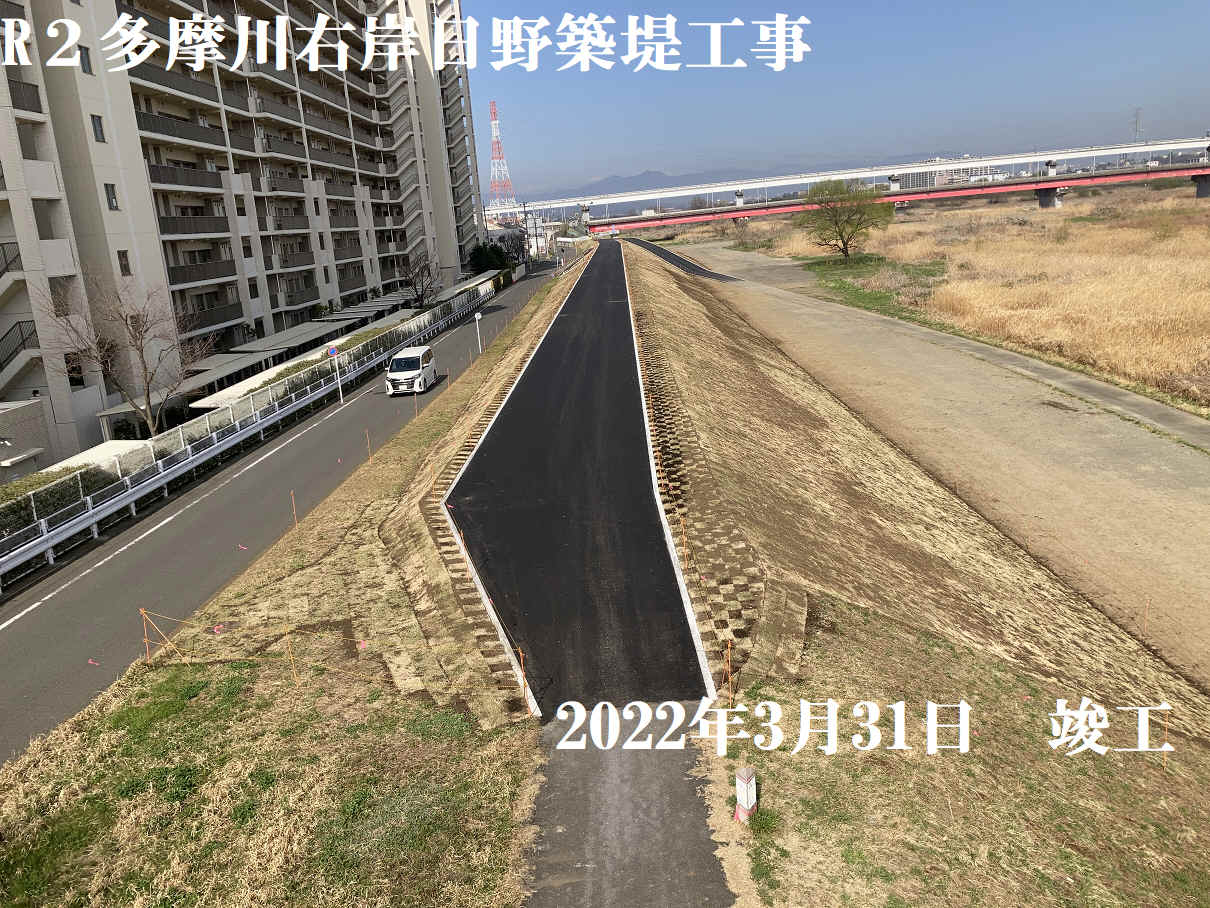

3月31日 本日竣工検査も無事に終わり引継ぎ完了しました! 近隣住民の皆様方にはご迷惑やご不便を沢山お掛けしましたm(__)m 無事に事故なく竣工できて職員一同感謝しています! 今回作った堤防が皆様の役に立つことを心から願っております!
現場監督Hより
3月28日 本日LS測量(レーザースキャナー)を実施しました! 最終形の出来形を測っていただいてます! チャントデキテルカナ\(゜ロ\)(/ロ゜)/ドキドキ
現場監督Hより

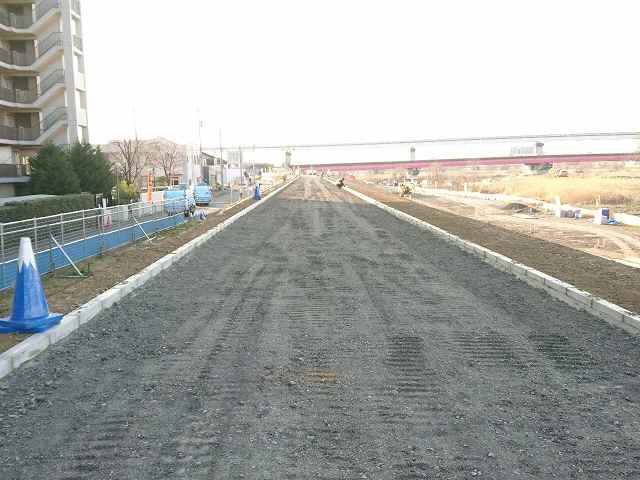

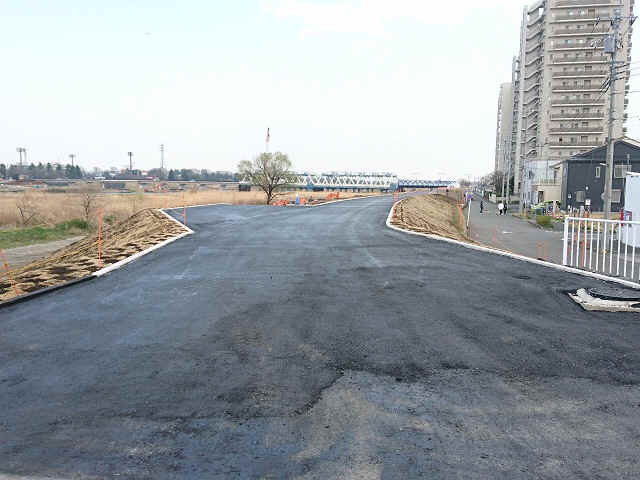

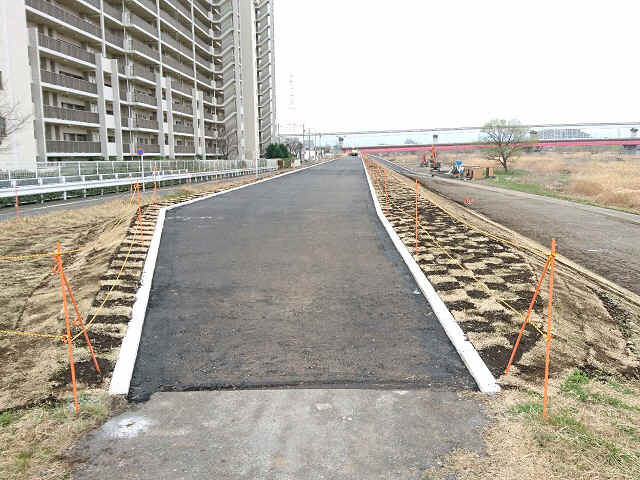

3月25日 天端道路舗装三日目最終日です! 本日は舗装のメインイベントの表層を行いました! 工事始点部から上流を撮影
川表側坂路頂点から下流を撮影
工事終点部から下流を撮影
現場監督Hより

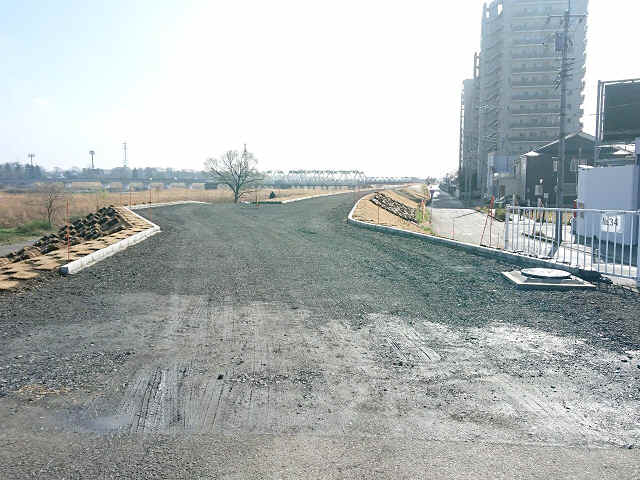

3月24日 天端道路舗装二日目昨日に続き上層路盤にあたる再生アスファルト安定処理舗装を行いました!
工事終点部から下流を撮影
川表側坂路頂点から下流を撮影
現場監督Hより

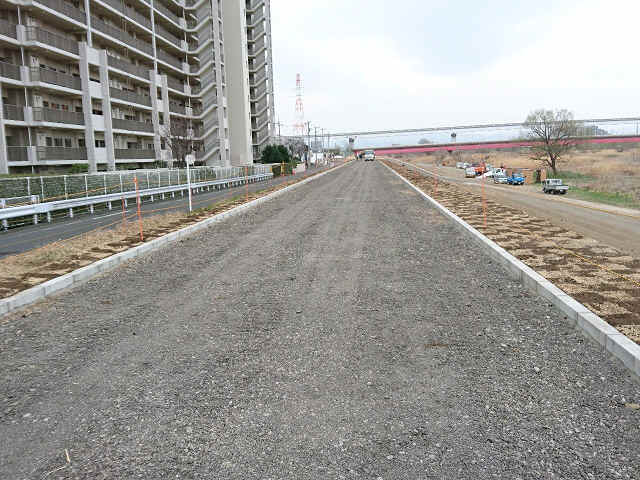

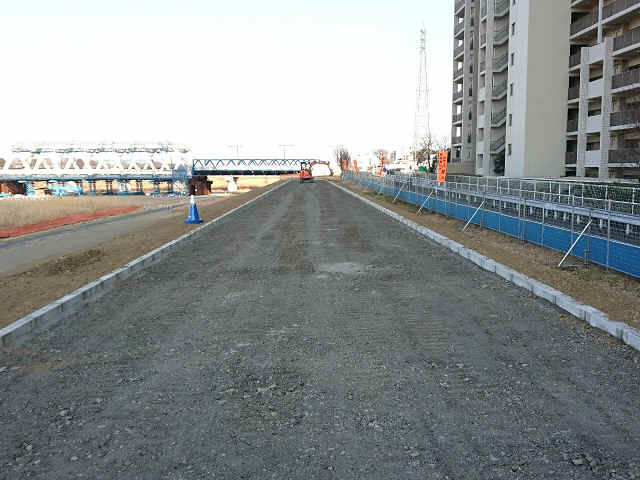

3月23日 天端道路舗装一日目上層路盤に当たる再生アスファルト安定処理舗装を行いました! 約230mの舗装を行いました!
工事始点部から上流を撮影
現場監督Hより

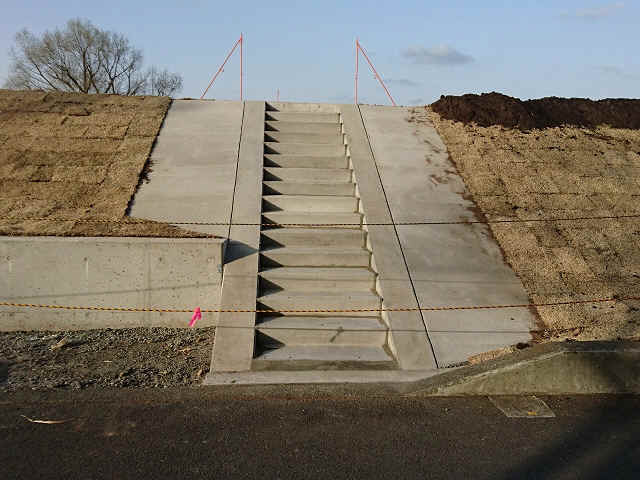

3月22日 本日はあいにくの天気でしたが、川裏側の坂路部歩道舗装を完了しました(^^)/ 幅が1mしかないので手引きでの舗装と大変そうでした(-_-;)
現場監督Hより

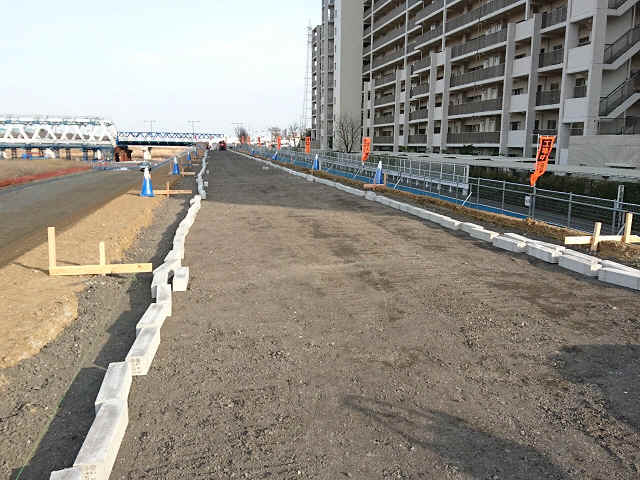

3月19日 境石が完了して、張芝も順調に完了してきました(^^♪ いよいよ最後の舗装までもう少しのところです!
現場監督Hより

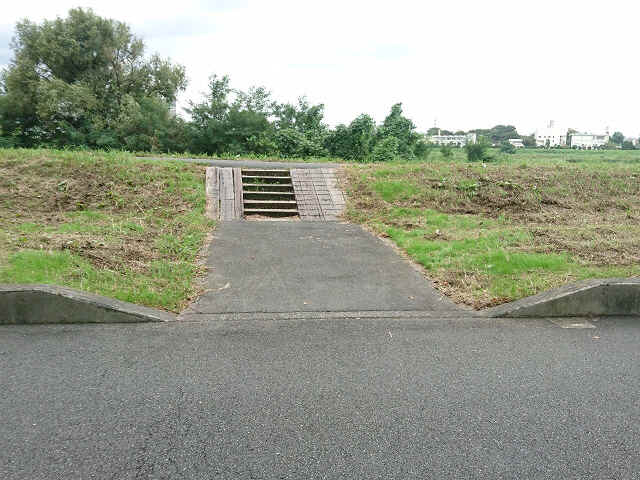

3月16日 ついに川裏側階段施工完了しました! 写真で見比べると施工前の写真と施工後の写真の階段の高さが全然違うのがわかりますね! ビフォー
アフター
現場監督Hより

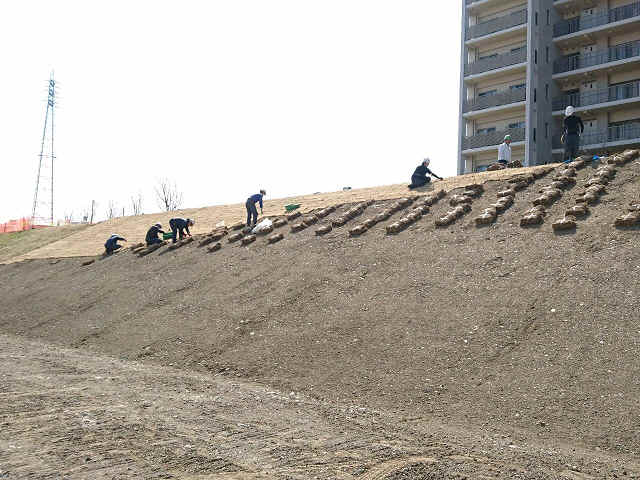

3月15日 先日より張芝の作業が開始しました!
現場監督Hより

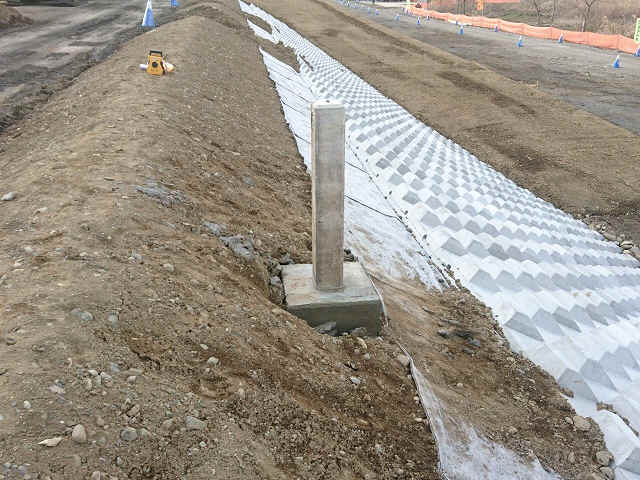

3月12日 距離標の復旧が完了しました! 距離標とは多摩川の始点から何キロ離れた場所かを明示する標です!
ビフォー

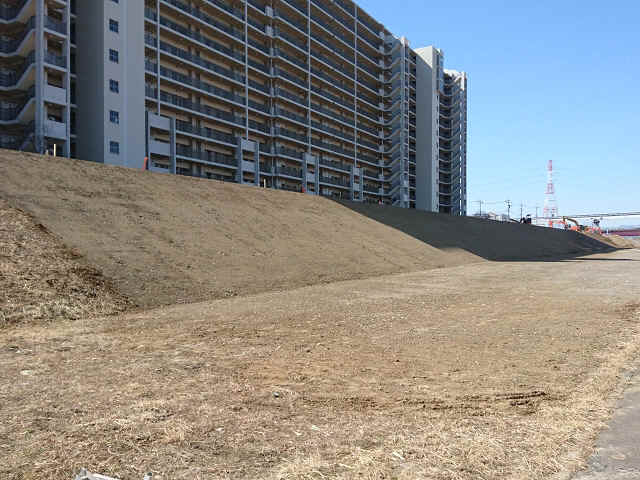

アフター
現場監督Hより
3月10日 地先境界ブロックが半分以上据付を完了しましたΣ(・ω・ノ) ブロックが両端に並ぶと、道路感がより増しますね‼
上流を撮影
下流を撮影
現場監督Hより
3月4日 いよいよ当現場もラストスパートに入りました! 地先境界ブロック据付の為に丁張を設置しまくりました(;゚Д゚) この何日間かで100本以上の杭を、T所長と叩きまくりました(;´∀`)
地先境界ブロックの配りも始まりましたΣ(・ω・ノ)ノ!
現場監督Hより
3月2日 大変遅くなりましたが、ICTのコックピットに潜入していきたいと思います!

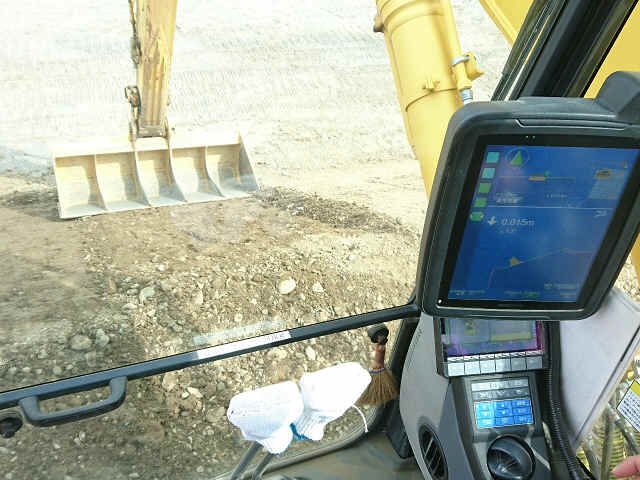

ICTのコックピットは下記の様になっており、右側のモニターにバケットの位置や 目標高の図面、高低差の詳細などが映されます(゚д゚)! このモニターを確認しながら法面整形等の作業を行っていくのです‼
現場監督Hより
2月26日 盛土及び法面整形が大詰めになってきました( `ー´)ノ 仕上がった法面を確認するととても綺麗な一面になっていました(*´▽`*) ICTの凄さもあるのですが、それよりもオペレーターさんの腕が凄いんだなと 改めて思いました!
現場監督Hより
2月22日 今日はニャンニャンニャンの日ですね とゆうのは置いといて...距離表の復旧を行いました(゚д゚)! 普段見る距離表は頭だけですが、実はこんなに長く根入が入っているのです! 簡単には動かないようにしているのです( ..)φメモメモ
現場監督Hより
2月19日 本日、川裏側の坂路がほぼ完了しました(ノД`)・゜・。 重力式擁壁の作成から始まり初めての坂路作りでしたが大変な一面もありましたが、 とてもいい勉強になりました(*´▽`*)
現場監督Hより

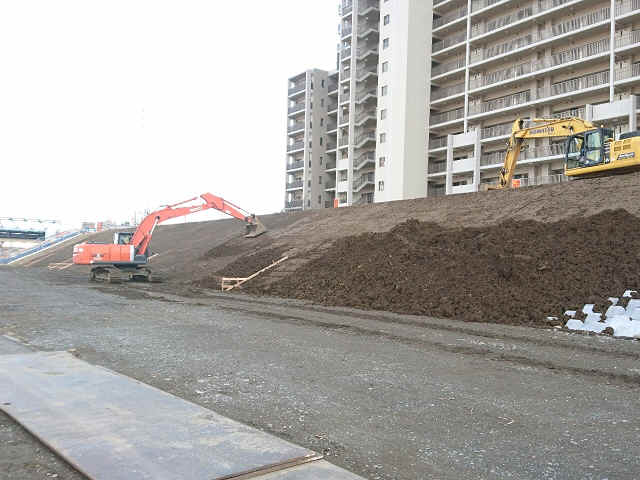

2月16日 盛土が始まり重機2台での法面整形を日々行っています! 1台が堤防上部から法面整形を行うのですが、下まで届かないので後ろから2台目が 下から法面整形を行っていますΣ(゚Д゚) 少しずつですが堤防の形に仕上がってきました(*´▽`*)
現場監督Hより
2月14日 紹介が遅くなりましたが先週から仲間入りした期待の新人をご紹介しますΣ(゚Д゚) その名も、、、折ケイです⁉ 交通誘導員の代わりにもなるとゆう、代物です! 顔になる部分に文字が流れ、注意喚起などの呼びかけも行ってくれるのです! 是非見かけたら話しかけてみては( *´艸`)
(土砂運搬時に活躍しています。) (その他に交通誘導員は配置しています。) 現場監督Hより
2月12日 本日、川裏側に出来る歩行者用の坂路の重力式擁壁×2ヶ所が完成しましたΣ(゚Д゚) 盛土をする際に土留めとなる大切な役割の構造物です!
道路側重力式擁壁
堤防側重力式擁壁
現場監督Hより
2月10日 本日は今年二回目の雪予報でした(ノД`)・゜・。 盛土施工箇所に雪が積もらないようにブルーシートを敷いて、養生しました! 積らないでくれぇ〜〜〜
現場監督Hより
2月9日 2月7日から2月9日の三日間において、専門学生さん3名のインターンシップを開催しました! 実際に現場でどのような仕事をしているのかなど、土木工事の楽しさを伝えられ体験できたと思います( *´艸`)
レベルを使用した測量体験中です!
現場監督Hより
2月3日 先日終了したかごマットの立会いも無事に終わり本日埋めきりました! せっかく綺麗に作った物が埋まってしまうのは悲しいですが、近隣住民さんを守る要になってくれたらな って思ってます! 始点から終点を撮影(*‘∀‘)
終点から始点を撮影(*‘∀‘)
現場監督Hより
1月28日 本日で残り112mのかごマットが施工完了しました( *´艸`) 終点のこのカーブからの折れ点がとても自分は好きです(*´▽`*) 終点から始点を撮影
下流から上流を撮影
現場監督Hより
1月26日 本日でかごマットの延長272mの内160mが完成しました(*´▽`*) 地道な作業でしたが頑張って頂いた作業員さんに感謝です(´;ω;`)ウゥゥ のこり110mちょいも頑張っていきます!(作業員さんが)
中間付近から始点を撮影(*'▽')
始点から中間を撮影(*'▽')
現場監督Hより
1月24日 遅れましたが数日前からかごマットの作成を開始し始めました!! 手での作業がメインなので作業員さんには毎日手には気を付けるように言っています( `ー´)ノ かごマット組立状況(*'▽')
割栗石敷設状況(*'▽')
上蓋設置結束状況(*'▽')
現場監督Hより
1月22日 本日小段が付いている部分の連節ブロックの間詰コンクリートを打設しました! いよいよラストスパートです! 下記は小段部分を打設後均している状況です!
連節ブロック下側も作業員皆でコンクリートを均していますΣ(゚Д゚)
現場監督Hより
1月19日 前回に続き施工終点の連節ブロックが無事据わりきりました( ;∀;) 最後の約9mは小段があり2段にブロックが据わっているのです!
現場監督Hより
1月15日 本日連節ブロックの据付がほぼ完了しましたΣ(゚Д゚) 長かったですけど無事に完了してよかったです! 下流から上流を撮影。
中間地点から下流を撮影。
中間地点から上流を撮影。
上流から下流を撮影。
現場監督Hより
1月12日 本日で延長の約半分の連節ブロックが据えきりました( ;∀;) 一面ブロックが並ぶと達成感があって嬉しいですよね(*´▽`*) 残りの半分はカーブもあるので気を抜かず頑張っていきます!
現場中間地点から下流を撮影。
下流から上流を撮影。
下流から上流を撮影。
現場監督Hより
1月10日 本日で連節ブロックの吸出し防止シートを全面敷設が完了しました! 雪が降って一時期大変でしたけど、何とか敷設出来て良かったです(*´Д`) 現場中間地点から上流を撮影。
現場中間地点から下流を撮影。
現場監督Hより
1月8日 令和4年ブロックの据え初めです! 雪に負けず、寒さに負けず頑張っていきます!
現場監督Hより
1月6日 新年始まって早々に現場は銀世界になってしまいました( ノД`)シクシク… 東京で雪が降るのは何年ぶりなんでしょうね⁈ まさかこんなに降るとは思ってもみなかったです笑
現場中間地点から上流を撮影。
現場中間地点から下流を撮影。
現場監督Hより
1月5日 明けましておめでとうございますm(__)m 今年もよろしくお願い致しますm(__)m 本日年明け初めに現場を巡回した所異常等無く、無事に年を明けられました! 地域の住民の皆様が日々見ていて頂いてるからだと思います、ありがとうございます!
本日は富士山も綺麗に雪化粧した姿がハッキリと見えました!
立日橋から現場を撮影
中間から終点を撮影
中間から始点を撮影
始点から終点を撮影
現場監督Hより
12月28日 本日をもちまして令和3年の作業を終了しました! 今年は色々な事がある一年でしたが無事故で年を超えられそうで良かったです(*´▽`*) 近隣住民の皆様には沢山の迷惑を掛けましたが来年もどうかよろしくお願い致しますm(__)m
終点から始点を撮影
始点から終点を撮影
現場監督Hより
12月26日 先日基礎ブロックが終わったのもつかの間で連節ブロックの据付を現在行っております! いよいよ護岸の大部分に入ってきましたよ( *´艸`) 今年もあとわずかですが、油断せず無事故でやり遂げていきます!
現場監督Hより
12月22日 本日プレキャスト基礎ブロックの据付けが完了しました! 綺麗に並ぶと達成感が有って嬉しいです(´;ω;`)ウゥゥ 是非皆さんもご覧ください!
中間地点から始点を撮影
中間地点から終点を撮影
終点から始点を撮影 この現場の見どころがここです! 基礎ブロックのカーブが有りその終わりで曲がるという複雑な形になっているのです! こちらは所長Tが色々考えて頂いてこの綺麗な形になったのです! 近くで見ていてとても勉強になりました( ..)φメモメモ
現場監督Hより
12月16日 本日プレキャスト基礎ブロックのカーブの部分の丁張を設置しました! 細かいピッチで丁張を設置したので大変でした(;´Д`) ですが出来栄えをよくするにはここを頑張るしかないのです( `ー´)ノ 引続き大詰めですが気を抜かず頑張っていきます!
現場監督Hより
12月16日 現在現場プレキャスト基礎ブロックの据付に大忙しです(;´Д`) 今現在では約半分のブロックが据付完了しています! 278m/160mで80本据付完了しています! 並び終わったのを見ると地道に頑張ったなぁ〜と思います笑
現場監督Hより
12月14日 本日三多摩連合会の協力の元、現場見学会を開催しました! 今回参加して頂いたのは、日本工学院八王子専門学校の土木科一年生の皆さまです!
普段学校では体験できない事も沢山あったと思います! 今回現場内で3エリアに分かれてそれぞれを体験していただきました!
まずエリア1ではICTの座学とVR事故体験を実施しました! ICTの座学では有名なレンタル屋コマツカスタマーサポート鰍フ方に来ていただきました!
VR事故体験では実際に現場で起こりうる事故体験をしていただきました! 思わず立ってキョロキョロする人が多かったです(*´▽`*)
次にエリアにでは最新の測量機器の体験をしていただきましたΣ(゚Д゚) 実際に現場で活躍している機械たちで自動で動いたり計測する場面を見て生徒さん達も興味深々でした! 今回協力していただいたのは、(株)CSS技術開発の方々です!
最後にエリア3では、ICTバックホウの操作体験とGNSSローバーの体験をして頂きました! ICTバックホウでは自動で制御されてバケットの角度などが自動で変わることに驚いていましたΣ(゚Д゚) 普段操縦することが無いと思うのでとてもいい体験だと思いました(^◇^) こちらも、コマツカスタマーサポート鰍フ方々に協力して頂きました!
GNSSローバーでは機会をセットするだけで現在の高さや位置、設計差がわかる体験をして頂きました! 1人1人機械をセットして頂いたときにこんな便利な機械があるのかと皆さん驚いていました(*‘∀‘)
今回この見学会で建設業により興味をもっていただき実際に同じような仕事が出来たら嬉しいと思います! また、協力していただいた三多摩連合会の方、(株)CSS技術開発の方、コマツカスタマーサポート(株)の方々 お忙しい中本当にありがとうございました(*´▽`*)
現場監督Hより
12月13日 プレキャスト基礎ブロックの据付が約半分完了してきました! 本日で約140m進み計70本近くのブロックが据え付きました! 残りの半分も気を抜かず頑張っていきたいです(*'▽')
下流(プレキャスト基礎ブロック、スタート位置)から上流方面を撮影しています!
現場監督Hより
12月9日 本日コマツカスタマーサポート鰍ゥら SMART CONSTRUCTION Rover をレンタルしました! 2周波GNSS受信機でだれでも、いつでも、どこでも、 高精度の測位が行えるのです!
丸っこい円盤状のが周波をキャッチします! 手元のスマートフォンで位置や計画高、差などが一目でわかるようになっておりますΣ(゚Д゚)
スマートフォンのアップがこちらになります! 画面真ん中の右側に書いてある数値が設計高と設計差になります! 画面に映っているのが図面と位置情報なのです! こちらで日々高さや位置関係の確認をすいすいと行っていきます(*^▽^*) (こんな楽な機械があるなんてぇーー幸せ(*´▽`*))心の声でした。
現場監督Hより
12月7日 いよいよプレキャスト基礎ブロックの施工が始まりました! 本日は基礎砕石までですが進みました! 早く基礎ブロックを据えたくてウズウズします(*´Д`) 自分が設置した丁張で高さや位置関係が間違っていないか毎日不安ですが、確認をその都度欠かさず行っています(;´・ω・)
現場監督Hより
12月2日 現場に白い鳥の群れが・・・・・
1羽だけ灰色の鳥が・・・・ (゜Д゜)ボスか
飛んだ!! !
Σ(×o×;)!おおっ

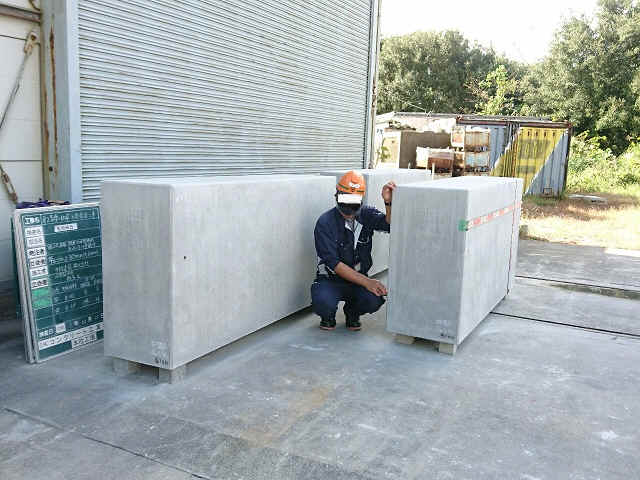

11月29日 10月12日に投稿しました工場検査で、検査を行った基礎ブロックが搬入されました(´;ω;`)オカエリ 側面には工場検査時にサインをしたのが残っています!
現場監督Hより
11月26日 現場の周辺の『オギ』の穂が今とてもキレイです。 オギ(荻、学名:Miscanthus sacchariflorus)とはイネ科ススキ属の植物の一種である。 草丈は1〜2.5m 程で、河川敷などの湿地に群落を作る身近な多年草である。日本全国や朝鮮半島、中国大陸に分 布している。葉は40〜80pと長く、幅は1〜3cm程度であり、中央脈がはっきりしている。花期は9〜10 月、穂は25〜40cm程であり、小穂が多数互生している。茎は硬くて節を持ち、つやがある。 ススキに良く 似ているが、オギは地下茎で広がるために株立ちにならない(ススキは束状に生えて株立ちになる)[1]。 ススキと違い、オギには芒がない。また、ススキが生えることのできる乾燥した場所には生育しないが、 ヨシよりは乾燥した場所を好む。穂はススキよりも柔らかい[1]。 かつては茅葺の屋根の材料として 広く用いられていた。 ウィキペディアより
ヽ(*´∇`)ノキレー
その者蒼き衣を纏いて金色の野に降りたつべし。 (゜Ο゜)\(−_− )パクルナ!!
しかし風が吹くと 穂 がいっぱい飛ぶ
(@ ̄□ ̄@;)スゴッ
11月25日 本日YouTubeを更新しました!! 10月の中旬頃にご紹介した林業用重機の紹介動画になります! 是非ご覧ください(*^▽^*)
下のYouTubeボタンをクリック‼ ↓ ↓ ↓ 現場監督Hより
11月24日 昨日ICTバックホウの講習をコマツカスタマーサポート鰍ノ行って頂きました! 普段ICTにはあまり興味ないオペレーターさんでしたが講習を聞いていくうちに興味がわいてどんどん質問をしていました(*^▽^*) はやくICTの機能を使ってみたいとも言っていました! 分かりやすい説明をしてくれたコマツカスタマーサポートの方に感謝です(´;ω;`)
ICTの機能を説明している状況です!
ICTに関しましては左側のサイト欄に詳細説明等が載っているので是非見てください! 現場監督Hより
11月23日 先日現場休工日に東京消防庁が多摩川の防火帯の確認などを行いに来ました! 緊急時に備えて日頃訓練や確認を行っているんだなと思いました( ..)φメモメモ
こちらの緊急車両は即応対処部隊の車で緊急時の対策本部になり、中にはトイレやシャワーまで完備されているとのことです! 間近で見ると、とても大きく色々な装備が付いているのが分かりました! とても男心がそそられる一台でした( ;∀;)
現場監督Hより
11月20日 当現場では今構造物撤去工を行っています! 古い護岸に使われていた連節ブロックを小割り機で破砕している状況です!
アタッチメントはこんな感じの挟みタイプで掴んで割る仕組みです!
現場監督Hより
11月19日 現場に犬看板を設置しました\(^◇^)/ ご近所の出会ったワンちゃん達の写真を撮らせて頂き掲示+HP犬サイトにて投稿させて頂きます‼ 現場周辺で声をお掛けしますがよろしくお願い致します!
現場監督Hより
11月18日 先日伐採材を利用した椅子を紹介したと思うんですけど、今回はその椅子が出来るまでの工程を紹介します!
施工前
先最初に木の表面の皮を取りました!綺麗に取れた時はとても気持ちよかったです(*´Д`)
二番目にディスクグラインダ(通称サンダー)にて表面のヤスリ掛けを行いました!
仕上に紙やすりで滑らかにしました!とてもスベスベな手触りになりました!
最後に木材保護液を塗って完成です(*^▽^*)
この黒い木目がまたかっこいいですよね〜!
二つ設置してあるので是非座ってみてください!
現場監督Hより
11月17日 本日ぬりえコーナーに伐採材を利用したベンチを2つ設置しました! もともと1本の木をちょうどいいサイズに切り、表面をやすり掛けを行い最後に保護液を塗りました! 是非お立ち寄りの際は、我が現場自慢のベンチに座って見てください!
座りながらぬりえも出来ます!
現場監督Hより
11月16日 現場日野橋側に、塗り絵看板2枚と工法説明看板1枚を設置したので 是非近くに寄った際は見に来てお絵かきしてください! 近日中に現場周辺で出合ったワンちゃん達看板も設置するのでお楽しみに⁉
↓日野橋側堤防道路上にあります。
↓塗り絵看板(重機)
↓塗り絵看板(迷路)
↓工法説明看板
現場監督Hより
11月16日 先週と違い今週から既設構造物の撤去が始まりました! 月、火と既設の連節ブロックを撤去しています!
今まで多摩川の堤防を守ってきたブロック達が沢山出てきました ゴクロウサマデシタ(´;ω;`)
撤去したものは一ヶ所に集積して搬出できるようにしています!
現場監督Hより
11月13日 今週から始まった表土剥ぎが10時頃終了し
続いて既設アスファルトの撤去を 1日で8割くらい終わらせました。
現場の外で釣りから帰る方と少しお話をしました。 何を釣っているのかと聞いてみると
立派な鮎が5匹・・・・・・ \(◎o◎)/! 多摩川にこんな大きな鮎がいるなんて とてもびっくりしました。
監督T(^o^)より
11月8日 本日より表土剥ぎ取りが始まりました! 表土剥ぎ取りとは、整備前の表土(耕土)を基盤土と別に扱い、 基盤切盛前に表土部分を剥ぎ集める作業のことです! 当現場では20p以上の剥ぎ取りを行うと決まっているのです! 地道な仕事です(;´Д`)
現場監督Hより

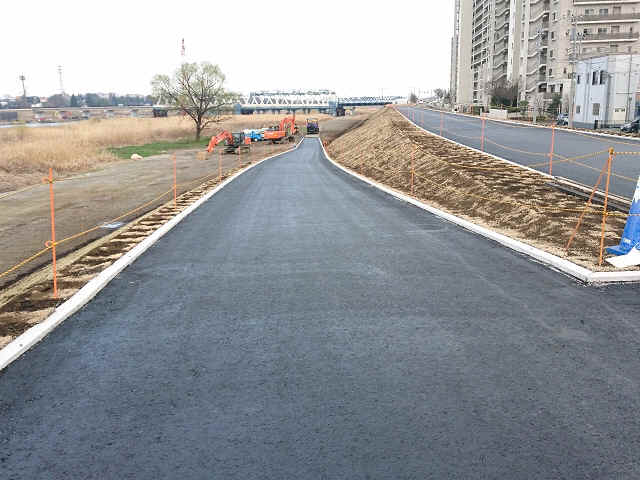

11月5日 仮設坂路が完成しました(´;ω;`)ウゥゥ 何もなかった場所に今や巨大なスロープが設置されたのです! ここから大型ダンプや資材の車を搬入搬出します!
現場監督Hより
11月4日 11月1日より渇水期に入りました! 早速現場内に入る為の坂路(スロープ)作成に取り掛かりました!
まずは河川内から良い砂利を集め運搬します!
何度も土を運び少しずつ盛り、スロープの形にしていくのです! 子供が砂場で土を盛るイメージです! スケールは何百倍も大きいですが((´∀`))
形になってきた坂路(スロープ)を上から覗いてみました! 滑り台みたいですよね!
あと少しで完成なのでお楽しみを(*‘∀‘) 現場監督Hより
10月26日 昨日から樹木の伐採抜根を開始しました! 外来種であるハリエンジュを75本+コナラを10本伐採抜根を行います! 作業を行う重機がめちゃくちゃくちゃくちゃくちゃかっこいいのです(*‘∀‘)
グラップルソーって名前の重機で名前のとおりに、掴んで切ることが出来るのです!
手の部分が普通の重機と違ってバケットは付いていないのです!
下の写真のようにアームが開いて対象物を掴むことが出来るのです! またこのアームもクルクルと360°回転出来るので、掴みやすいようになっています!
実際に伐採している状況です! 切った木を持ち上げているのがわかりますね!
こちらの写真は伐採した木を集積している状況です!
もちろん積込も出来るのです!
また、トラックにアームが付いている車もあるのです! 重機がいない時など、自分で積込が出来るのです! ゲームセンターにあるUFOキャッチャーみたいですよね(* ´艸`)クスクス
日々、伐採後はチェーンソーの歯のお手入れも欠かせないらしいです! 歯は人力で研ぐ必要があるのが大変そうですね(;´∀`)
後日実際に稼働している動画をYouTubeでアップするので是非楽しみにしてください! 現場監督Hより
10月24日 昨日紹介した仮囲いなのですが夜ライトに照らされると反射するオレンジネットを使用しているのです! その名もレフネットという物なのですが写真を見て頂けると分かります! このレフネットを設置することによって自転車等のライトに反射して通れない事を注意喚起しています!
昼間
夜間
昼間
夜間
なかなかの優れものだと思いますね( ..)φメモメモ 現場監督Hより
10月23日 本日、仮囲いが終了しました! グルーッとコの字にB型バリケードを設置いたしました! 段々と現場ぽくなってまいりましたよ(*´▽`*)
最上流の端部です↓
上流から下流に向かって撮影しました↓
下流から上流に向かって撮影しました↓
最下流端部です↓
最下流端部の法面から高水敷道路です↓
完全に通れなくなってしまいご不便やご迷惑をお掛けしますがよろしくお願い致します m(__)m 現場監督Hより
10月21日 本日から堤防天端道路及び高水敷道路の通行止めを実施しました。 工事が終わるまでしばらくご協力よろしくお願いします
10月12日 昨日、一日かけて工場検査の方へ行ってまいりました! (工場検査とは、標準品ではない物をメーカー工場で製作する際に、発注者側の要求する仕様や品質を満たしているか、これを検査するものです。)
今回は二か所の工場の検査を行いました! 一ヶ所目は茨城県にある菱和コンクリート株式会社に覆土ブロックの検査を行いました!

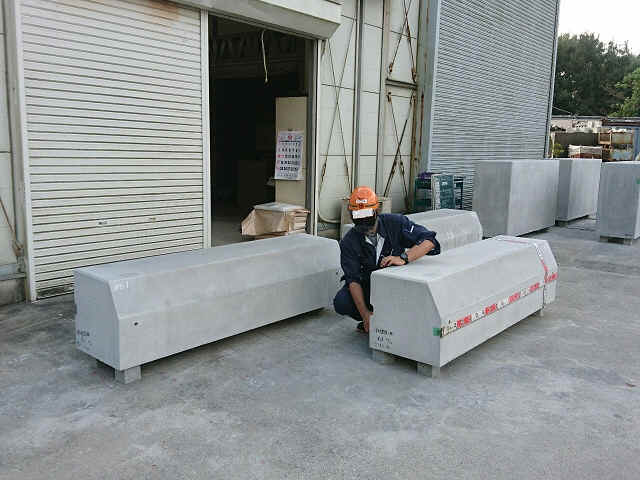

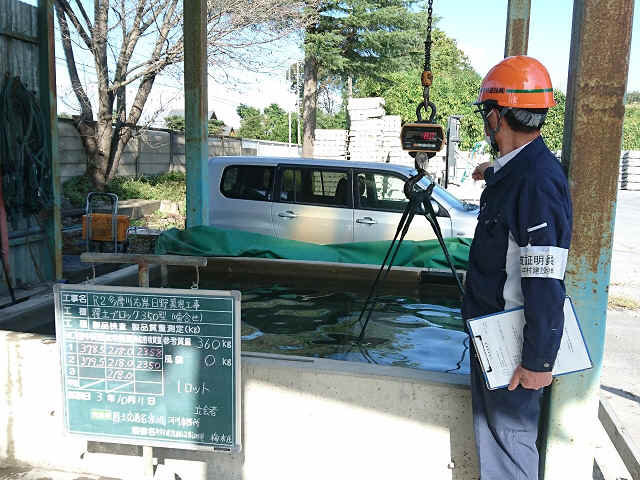

検査内容は全部で3項目あり1項目目は、単位容積質量検査です。 空中と水中の質量を計測し基準値内に入っているか確認します。 下記の写真は水中と空中の質量を測っている状況です。

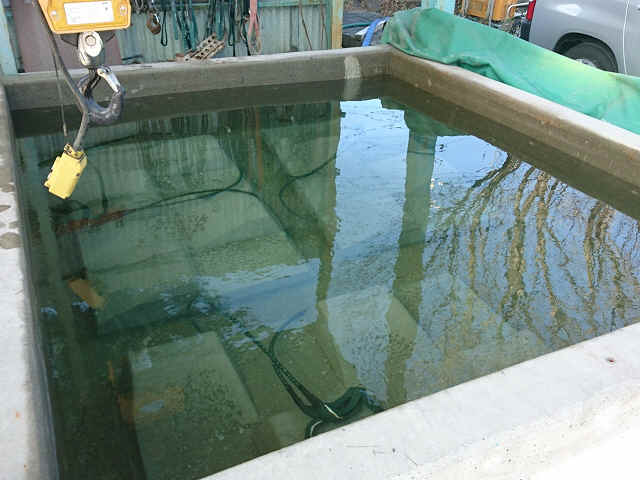

下の写真は水槽の中にブロックを沈めている写真です。 こちらは検査前日に製品を任意に抜き取り、24時間水中に浸漬したものです。
続いて2項目目は形状寸法検査です。 下記の写真はブロックが規定の寸法になっているか実測して確認している状況です。

最後に3項目目はシュミットハンマーによる反発硬度検査です。 シュミットハンマーという機器を用いて、測点12箇所の反発硬度を測定し、 最高・最低を除く10点の平均値を、換算表にて強度を換算し基準値以上か確認するのです。 下記の写真は実施状況です。
検査が終わり問題なければ、検査に使用したブロックがしっかりと 現場に入ってきていることを確認できるように印を付けておきます。

以上で菱和コンクリート株式会社での工場検査を終了しました。

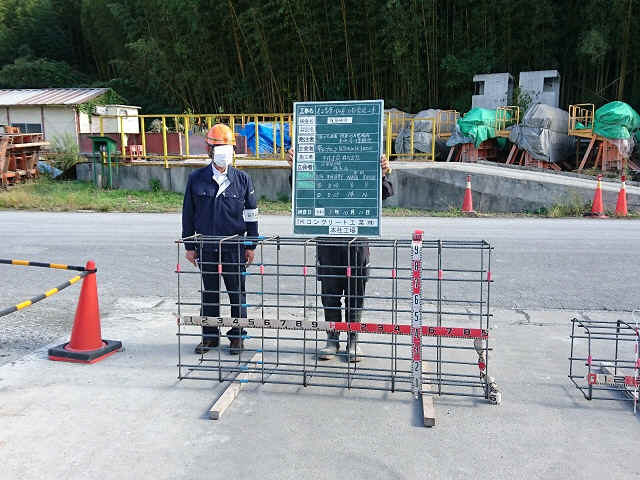

2か所目の工場は千葉県にあるIKコンクリート工業株式会社に基礎ブロックと小口止めブロックの工業検査に
こちらの工場で 1.製品寸法外観検査 2.比重検査(テストピース) 3.配筋検査 4.シュミットハンマーによる反発硬度検査の4項目の検査を行いました。

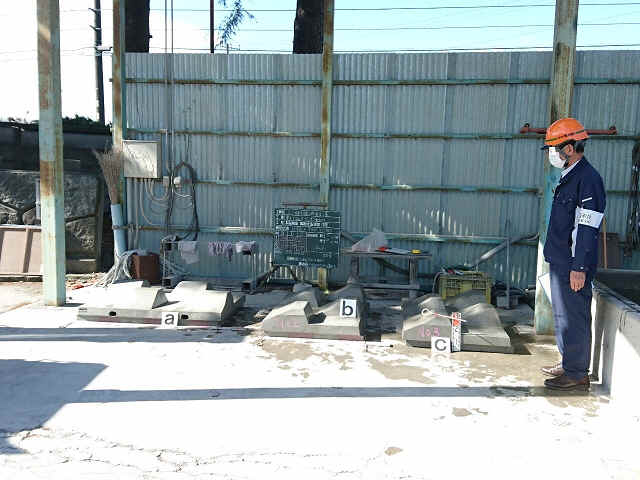

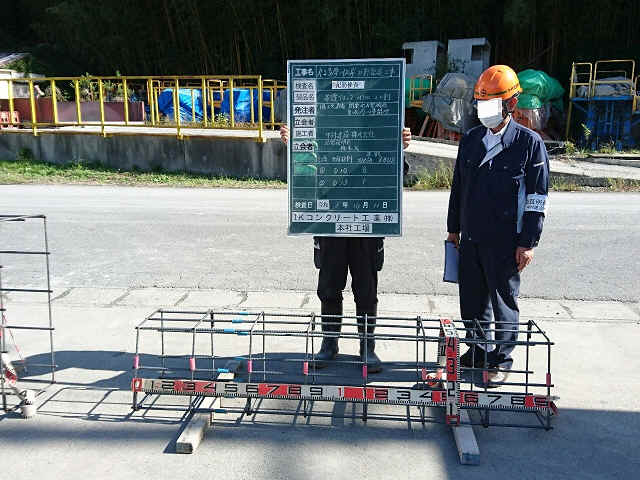

1.製品寸法外観検査実施状況 基礎ブロック

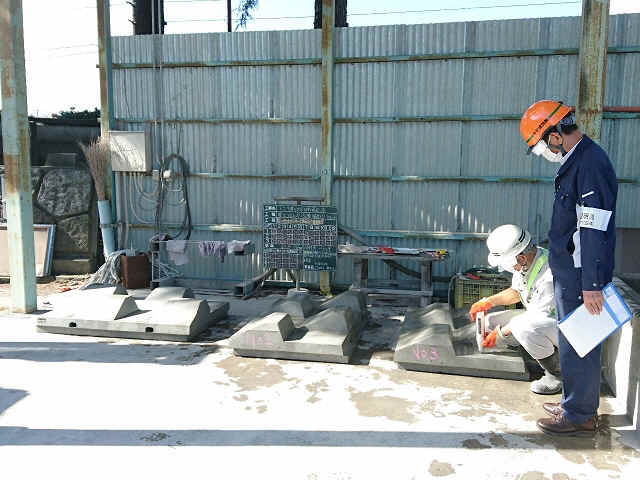

1.製品寸法外観検査実施状況 小口止めブロック
2.比重検査(テストピース)実施状況
3.配筋検査実施状況 基礎ブロック
3.配筋検査実施状況 小口止めブロック

4.シュミットハンマーによる反発硬度検査実施状況 小口止めブロック
4.シュミットハンマーによる反発硬度検査実施状況 基礎ブロック
こちらも先ほどと同様に検査終了後に問題なければ、検査に使用したブロックがしっかりと 現場に入ってきていることを確認できるように印を付けておきました。
以上で二工場の検査が終了しました! 長い距離の移動でしたが無事問題なく終わってよかったです(ノД`)・゜・。 現場監督Hより
10月06日
上に記載のとおり、通行止め予告看板を本日設置しました! 設置箇所につきましては下のマップ及び写真をご覧ください!
上のマップに記載の@〜Dに看板を設置しました! 詳細写真もご覧ください(^^)/
@.日野橋より下流の天端道路、右岸から左岸を撮影
A.@より下流の天端道路、右岸から左岸を撮影
B.Aより下流の坂路坂上、上流から下流を撮影
こちらの看板には、工事のお知らせ箱が付いていますのでご自由にお取りください!
C.坂路中間、上流から下流を撮影
D.高水敷道路の日野橋より下流、下流から上流を撮影
計5枚の看板を設置しました! 10月18日からご不便やご迷惑をお掛けしますがよろしくお願い致しますm(__)m 現場監督Hより
|
