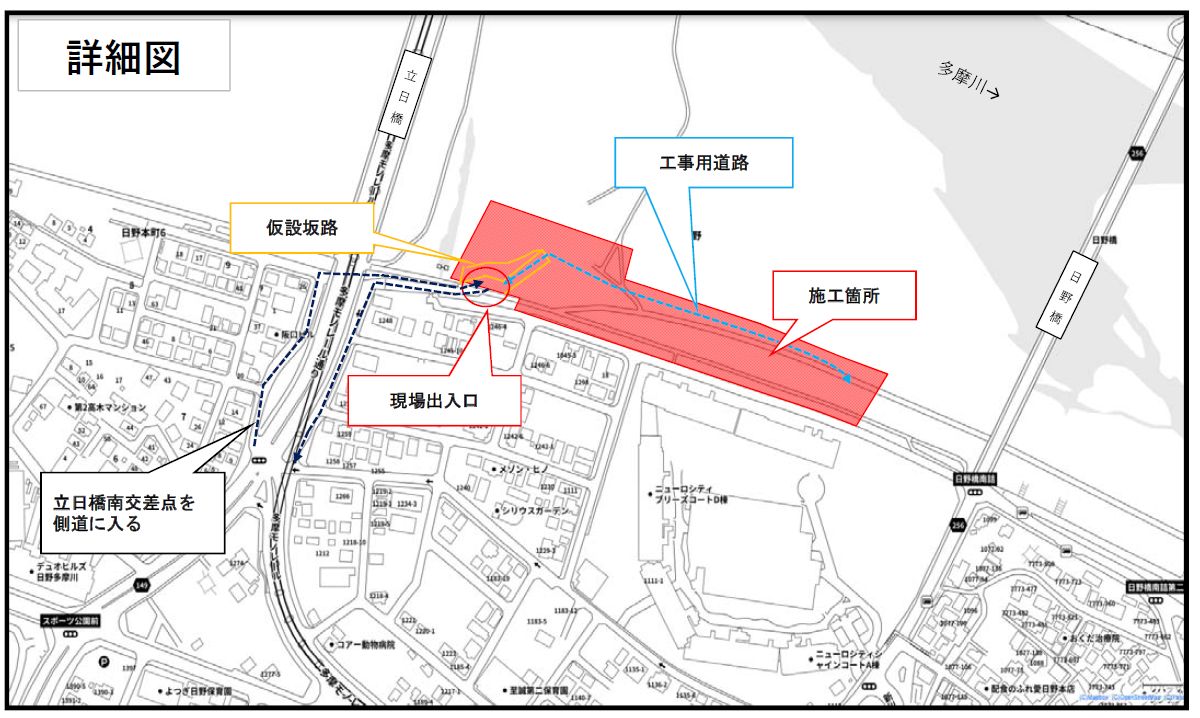

工
事 数 量
築堤護岸(L=280m)
1式
1.河川土工1式
掘削工160m3
盛土工6800m3
2.法覆護岸工1式
プレキャスト基礎271m
連節ブロック張2504u
小口止め18.6m
かごマット542u
張芝3970u
3.付帯施設工1式
階段工1式
コンクリートブロック基礎4m
階段1箇所
平ブロック張10u
手摺り5m
4.付帯道路工1式
転落(横断)防止柵8m
上層路盤1970u
表層1970u
地先境界ブロック747m
5.光ケーブル配管工
配管工1式
配管設置282m
埋設標識シート282m
埋設表示鋲設置6箇所
ハンドホール工1式
ハンドホール2箇所
5.構造物撤去工1式
6.仮設工1式
工事期間
令和3年8月6日から令和4年3月末まで
(着手 令和3年10月 中旬より)
