12月24日

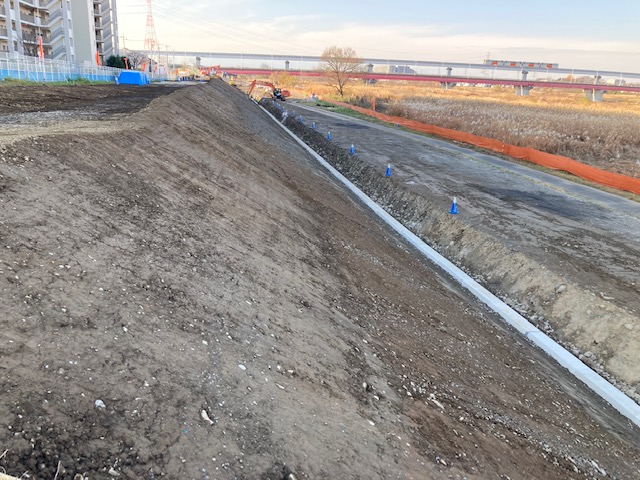

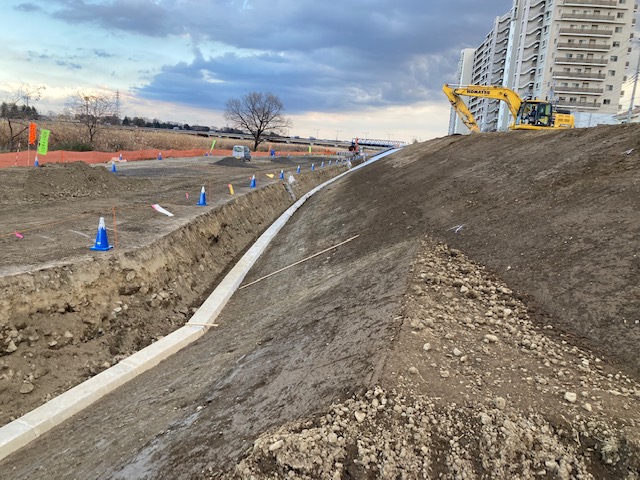

法面整形完了

ブロック下の法面整形がほぼ完成しました。

この上にブロックをはります。

(^_^)v

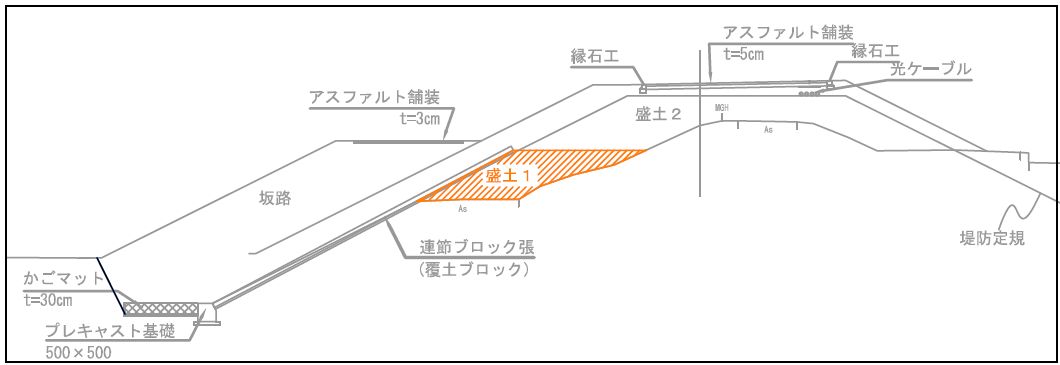

今回の第1盛土工は10層目までで、いったん終了します。

なぜ10層目までかと言うと上の図面を見て頂くと分かるのですが、

連節ブロックの一番上の段までで一回終了するのです。

ブロックが終わり次第、第2盛土を始めます。



盛土10層目締固め完了。(最終層)



盛土10層目締固め状況。(最終層)



盛土8層目締固め完了。



盛土8層目締固め状況。



盛土6層目締固め完了。



盛土6層目締固め状況。



盛土4層目締固め完了。



盛土4層目締固め状況。



盛土を行うにつきまして、段切りもその都度行い確認しています。

段切りとは1:4より急な勾配の地盤上に盛土を行う場合に、滑動防止のため、

階段状に地盤を削る事です。

段切り断面確認状況。



盛土2層目締固め完了。



実際に盛土実施時に締め固めている状況です。

盛土2層目締固め状況。



盛土を施工するにあたって試験盛土を実施します。

試験盛土とは、所定の強度(強さ)の盛土を施工するために、実際に使用する盛土の材料を運んできて、

どのぐらいの回数転圧すると所定の強度になるかを確かめるために転圧回数ごとに転圧して強度試験を

して必要な転圧回数を調べることいいます。



転圧を実施している状況です。

転圧後RI計器による計測状況です。
